2010年元月9日,援科特迪瓦加尼瓦医院项目迎来了中期验收检查组一行六人为期一周的中期质量检查验收工作。
检查组由商务部援外司官员吴杰、合作局官员王岳及中国土木工程集团有限公司黄组长、郑工、付工、郝工一行六人组成。检查组抵达现场后,先后召开了中期验收首次会议、与监理、设代、技术组座谈会、中期验收中间会议,经参处董胜利秘书参加了中期验收末次会议。
在检查期间,主要核查施工过程形成的内业资料及对工程实体质量实测实量。
内业核查方面:对施工过程中形成的过程质量控制资料、隐蔽工程验收记录、设计变更等材料进行了抽检,查阅了施工组织设计、技术交底、施工日志、培训记录、安全管理记录等资料。
工程实体质量检测方面:中验组对建筑实体进行了抽检,抽检部位为A楼(门诊楼A)、B楼(门诊楼B)、C楼(急诊及行政楼)、D楼(医技楼及手术部)、E楼(妇产科病房楼)、F楼(儿科病房楼)、G楼(外科病房楼)、H楼(内科病房楼)。抽检项目为:混凝土框架柱、梁,砌体墙面垂直度、平整度,门窗洞口尺寸、建筑轴线尺寸,抽检合格率为100%。
中期验收组质量评定:A楼(门诊楼A)、B楼(门诊楼B)、C楼(急诊及行政楼)、D楼(医技楼及手术部)、E楼(妇产科病房楼)、F楼(儿科病房楼)、G楼(外科病房楼)、H楼(内科病房楼)地基与基础分部工程和主体结构分部工程验收核定为合格。N楼(设备用房二)、Q楼(水塔)地基与基础分部工程验收核定为合格。
中验组通过一周的检查工作,对监理组的工作表示满意,评价我监理组对工程质量和工程管理起到了监督作用,感谢监理组在中检工作过程中的配合和支持,中期验收组特别提到了工程进度问题,由于本工程工期滞后,合作局官员王岳特别要求技术组在后续工作中,把拖后的工期抢回来,确保2010年8月13日对科方移交。
援科特迪瓦加尼瓦加尼瓦医院项目于2010年元月15日顺利通过中期验收。我公司监理小组在后续工作中将继续努力,在经参处的领导下,与设计代表及施工单位密切配合,严把工程质量关,把拖后的工期抢回来,保证工程顺利按期移交。
中期验收首次会议

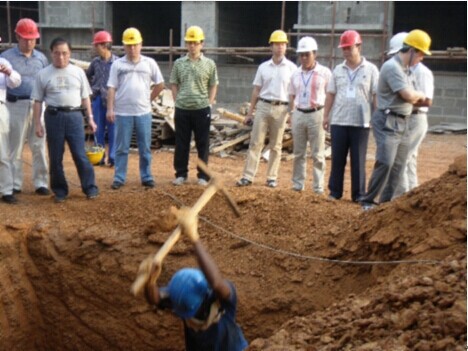

验收组现场检查(右三为我公司监理组长牟振兴)
监理组长牟振兴(左一)陪同验收组现场检查
验收组现场检查(左二为我公司设备监理工程师付东昇)
