援毛里求斯综合体育中心项目是中国政府援助非洲的第一个受援方自建项目,项目总投资34498万元人民币,约5000万美元,建设项目为1100人座的游泳馆、15000人座的综合体育场(田径场、足球场)及附属训练场。由北京市建筑设计研究院有限公司和我公司联合体承担项目管理任务。
2018月6月29日下午于7月1日到中国援助毛里求斯综合体育中心项目现场,了解现场施工情况,与施工总承包单位中建集团座谈。
7月3日上午合作局俞子荣书记、东南非处副处长许璐和主任李佳博组成的工作组一行三人抵达毛里求斯。北京建院张子军院长、项目经理李文华、翻译韩娟和沈阳监理高福春副总裁一行四人及现场项目管理组人员进行了迎接。

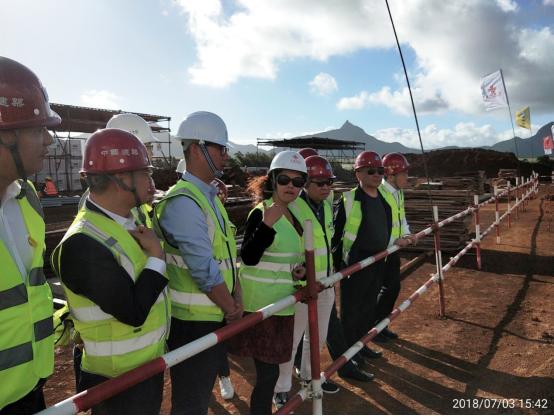

7月3日下午,合作局工作组、中方项目管理公司一行9人前往中国援助毛里求斯综合体育中心项目施工现场,了解现场施工情况,合作局领导听取了中方项目管理组组长关红艳、中建集团项目经理蔡雷就项目进展情况的工作汇报。并做了重要指示:中方项目管理组在管理上不能越位、不能缺位;中建集团要遵守承诺。
7月4日上午,俞子荣书记在会议的开始首先颁发授权书,授权中方项目管理组组长关红艳为中方现场代表,代表中方与毛方沟通实施协议的执行事宜,并就工程变更或合同争议等重大事项进行交涉。中、毛双方就立项目标、投资控制、工期、分包、免税问题进行协商。
7月4日下午,中建集团领导层与毛方进行会谈,就目前紧迫的工期、分包、场地移交等八项问题进行商定,基本达成一致意见。
7月5日上午中、毛双方对达成一致的内容签署了会谈纪要。
7月5日下午,俞书记带队由合作局领导、中方项目管理公司领导及管理组成员参加见证中建集团与MMIL公司签署合同补充协议的过程。在现场项目管理组的配合下,合作局领导此行工作圆满完成。
俞书记来到中建集团现场办公区,查看现场人员办公情况
中方项目管理组组长工作汇报
汇报中俞书记提出指示
俞书记与毛方MMIL主席会面
合作局领导、经商处参赞、秘书参加与MMIL主席会面
俞书记颁发中方项目管理组组长授权书
中毛双方就立项目标、投资控制、工期、分包、免税问题进行协商。
俞书记与毛方参加会谈人员合影
俞书记在财政部与毛方财政部常秘、副常秘、主任会谈
俞书记、张院长在中建集团与毛方补充的协议上见证签字
